項目名片
國家電投興川實證光伏電站
●項目位置:甘孜州鄉城縣正斗鄉、海拔超過4000米的頂貢大草原上
●裝機容量:60萬千瓦,將分兩期全容量投產
●總投資:約32億元
●項目亮點:全球首個超高海拔光伏實證基地、四川省清潔能源發展重大項目
●環保效益:全容量并網后年平均發電量12.68億千瓦時,每年可節約標準煤約39萬噸,減少二氧化碳排放約107萬噸

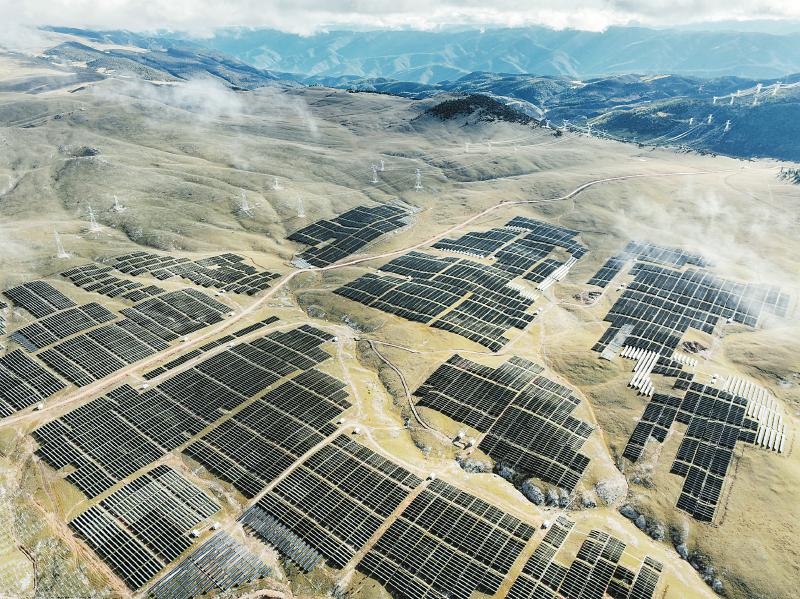

10月14日,甘孜州鄉城縣正斗鄉,海拔超過4000米的頂貢大草原上,一眼望不到盡頭的光伏板逐光而列。這里是國家電投興川實證光伏電站的首批發電單元,當天正式并網發電。
作為四川省清潔能源發展重大項目、全球首個超高海拔光伏實證基地項目,興川實證光伏電站并網發電對四川意味著什么?自去年12月正式啟動,項目比預期提前兩個月投產,又是怎么做到的?
與其他光伏電站有何不同?
超高海拔+實證基地,設計了127種實證對比方案,驗證出最優的技術方案
四川已投產大大小小很多光伏電站,此次,全球首個超高海拔光伏實證基地投產,有何不同?
第一個不同是“超高海拔”。興川實證光伏電站平均海拔約4000米,其投產填補了我國光伏實證基地在超高海拔、中緯度地區的空白,為川藏高原地區以及國內相似場景地區的光伏建設提供了有益參考和借鑒。
第二個不同是“實證基地”。“不同于單純的光伏電站,光伏實證基地就像是光伏行業的‘百科全書’。”國家電投集團四川電力有限公司(以下簡稱國家電投四川公司)董事長周慶葭說,實證基地更深遠的價值是探索光伏技術發展、提高光伏發電的效率與性價比。
國家電投四川公司總經理助理、國家電投甘孜興川公司總經理唐嚴介紹,光伏發電設備由組件、支架、逆變器等組成,有幾十上百種形式和尺寸,形成數百種技術組合。常規電站一般選擇一至兩種技術組合,而興川實證光伏電站設計了127種實證對比方案,通過定制研發的數據分析采集系統,驗證出最優的技術方案。
項目投產將帶來什么?
快速積累適合川西高原工程實際的光伏技術應用數據,促進我省光伏行業高質量發展
“項目投產標志著我省‘十四五’新能源開發步入規模化、基地化發展的新階段。”省發展改革委副主任、省能源局局長梁武湖說,四川“十四五”期間將重點推進“三州一市”光伏發電基地建設,目前我省太陽能技術可開發量達1.89億千瓦以上,其中超80%都在超高海拔區域。甘孜興川光伏實證基地投產后,將對光伏發電先進設備、產品性能、技術方案等開展實證對比、實驗檢測,推廣應用光伏發電新技術、新材料,快速積累適合川西高原工程實際的光伏技術應用數據,促進我省光伏行業高質量發展。
周慶葭告訴記者,公司已著手設立院士工作站,將組建專業研究團隊,建立分析模型,實時對海量、多維度的大數據進行分析研究。同時,實證試驗數據將向能源主管部門和行業研究機構共享,這些試驗數據將有利于整個光伏行業技術進步和創新發展。“新設備、新技術、新方案還可以繼續在這里開展實證。”周慶葭表示,基地將不斷尋找最優設備配置,為整個光伏行業技術進步和創新發展提供有力支撐。
除了技術組合方面的實證,實證基地還將開展“水光儲多能互補”實證、“源網荷儲一體化”實證、“光伏+生態修復”實證,帶動鄉村振興、生態治理、綠色交通等產業集群實證方案落地。
提前投產是如何做到的?
按照“清單制+責任制+銷號制”強化措施落實,主動加壓,確保提前投產
興川實證光伏電站建設面臨超高難度。國家電投四川公司工程部副主任吳穹介紹,超高海拔山地進場道路條件復雜,物料搬運難度大;氧氣稀薄,晝夜溫差大,人員效率、機械效率均有所降低。同時,工程建設期間面臨高溫、疫情、地震等多重考驗。
項目提前兩個月投產,是怎么做到的?
“重在一個拼字。”吳穹說,項目建立設備供貨、工程進度和并網手續三張清單,按照“清單制+責任制+銷號制”強化措施落實,主動加壓,確保提前投產。
千方百計保供貨。克服光伏組件價格高位不利影響,利用國家電投供應鏈優勢,通過跨區域供貨平衡,加大光伏組件、支架等關鍵設備的供貨協調,同時克服疫情影響,加大設備運輸協調力度,確保設備供貨進度。
加大施工資源投入,在前期已有施工人員近千人的基礎上,于9月底再增加50%的施工資源投入,強化施工組織,采取多班工作制、多工序并行的方式,加快建設進度。
此外,項目還提前做好并網啟動驗收前置工作,加強協調,快速完成并網手續辦理。
